整備の目的

大社漁港海岸は稲佐の浜や弁天島を有しており、地元住民だけでなく県内外の多くの海浜利用者で賑わっています。

しかしながら、風の強いときには海浜の砂が近隣の住宅に飛ぶ、飛砂の問題が生じています。

大社漁港海岸農山漁村地域整備交付金(海岸環境)事業では、観光等の海浜利用の一層の促進を図るための護岸をつくり、また近隣住宅への飛砂を軽減する松林などの植栽を整備します。

海岸整備事業の位置図

弁天島前付近の整備

事業区間にある稲佐の浜は日本の渚百選にも選ばれている海岸で、弁天島という小さな島をシルエットに夕日が沈む風景は多くの人々に親しまれています。また、旧暦10月10日に全国の八百万の神々をお迎えする神迎神事が行われる浜でもあり、県内外から観光客が数多く訪れる観光スポットでもあります。

弁天島前付近の整備においては下記のとおり景観や利用に配慮した整備を進めていきます。

1.景観に配慮し、表面を石張りとした護岸ブロックを採用しています。

 弁天島前の護岸ブロックには、「ハートマーク」や「四つ葉」の形をした石張りがありますので、

 ぜひ注目してみてください。

 ハートの鉄平石四つ葉の鉄平石

 ハートマークの石張り四つ葉の石張り

2.夕日の見えるビュースポットとして東屋やベンチを整備しました。

 東屋とベンチの整備状況

3.第1駐車場の拡張と第2駐車場を新たに整備をしました。

 これにより、周辺道路の渋滞を緩和や駐車トラブル等が改善されました。

 ・第1駐車場の整備前:25台⇒整備後:84台(+59台駐車区画増設)

 (整備前)駐車可能台数25台

 第1駐車場の整備前上空写真

 (整備後)駐車可能台数84台

 第1駐車場の整備後上空写真

 ・第2駐車場11台の駐車区画の新設

 第2駐車場上空写真

 弁天島前付近の整備状況(pdf)

1工区の整備状況

護岸整備の進捗状況(1工区)
護岸整備状況 平面図

整備前(平成26年5月)

護岸整備状況写真(平成26年5月)

整備前の大社漁港海岸です。

既存のきづき海浜公園から北を向いて撮影しています。

(約600m先に弁天島が見えます。)

護岸整備状況(平成27年3月)

護岸整備状況写真(平成27年3月)

1工区の護岸ブロック約120mの据付ができました。

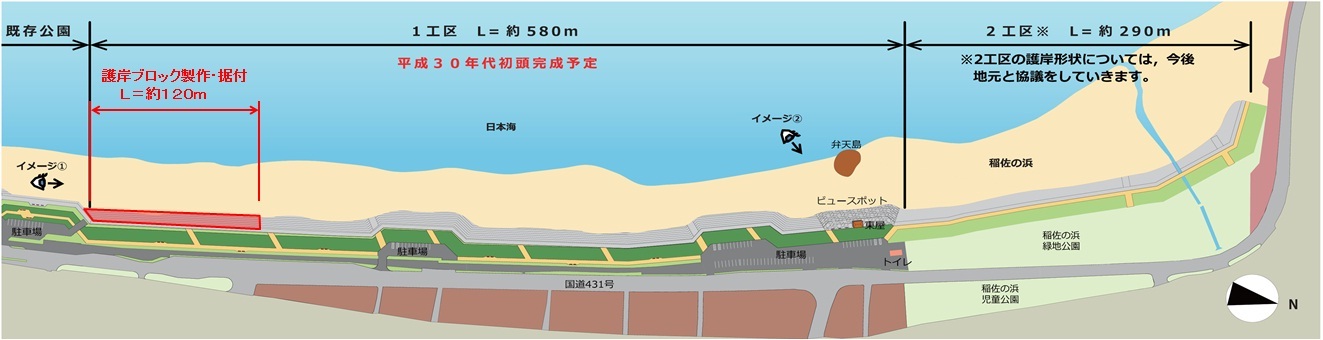

護岸整備状況平面図(平成27年3月)

護岸整備状況(平成27年9月)

護岸整備状況写真(平成27年9月)

1工区の護岸ブロック約60mの据付ができました。(約180m完成)

護岸整備状況平面図(平成27年9月)

護岸整備状況(平成29年3月)

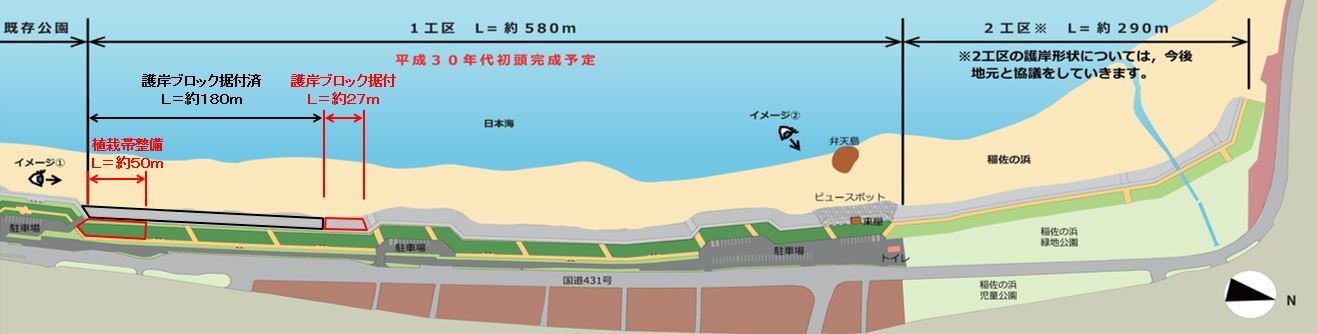

護岸整備状況写真(平成29年3月)

1工区護岸ブロック約27mの据付ができました。(約207m完成)

植栽帯約50mができました。

護岸整備状況平面図(平成29年3月)

護岸整備状況(平成30年5月)

護岸整備状況写真(平成30年5月)

植栽帯約95mが出来ました。(約145m完成)

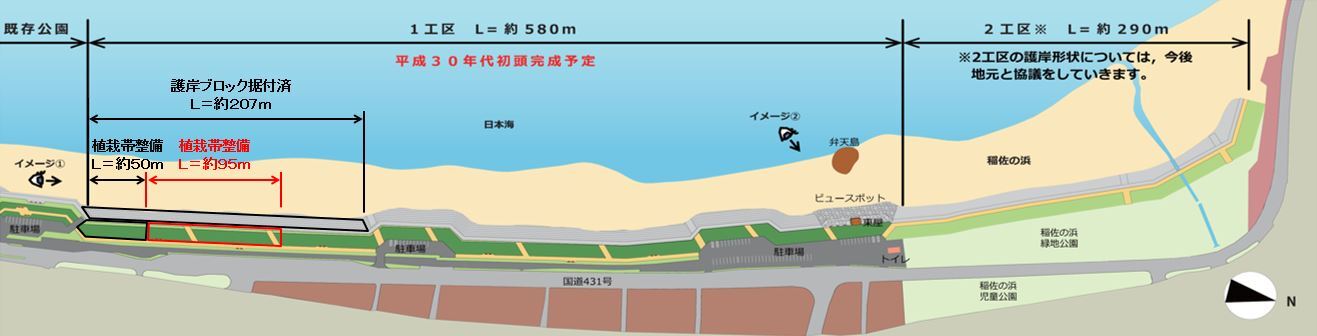

護岸整備状況平面図(平成30年5月)

護岸整備状況(令和元年9月)

護岸整備状況写真(令和元年年9月)

1工区の護岸ブロック約84mができました。(約291m完成)

稲佐の浜第2駐車場ができました。

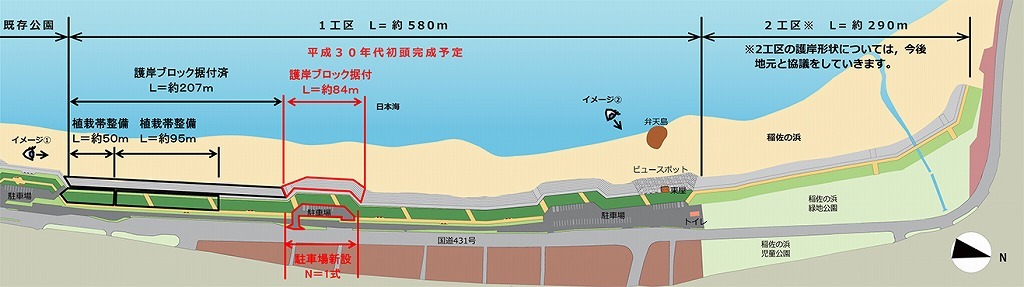

護岸整備状況平面図(令和元年9月)

護岸整備状況(令和3年6月)

護岸整備状況写真(令和3年6月)

1工区の護岸ブロック約184mができました。(約475m完成)

植栽帯約175mができました。(約320m完成)

護岸整備状況平面図(令和3年6月)

護岸整備状況(令和4年8月)

護岸整備状況写真(令和4年8月)

1工区の護岸ブロック約105mができました。(1工区護岸ブロック完成)

植栽帯約60mができました。(約380m完成)

護岸整備状況平面図(令和4年8月)

護岸整備状況(令和5年4月)

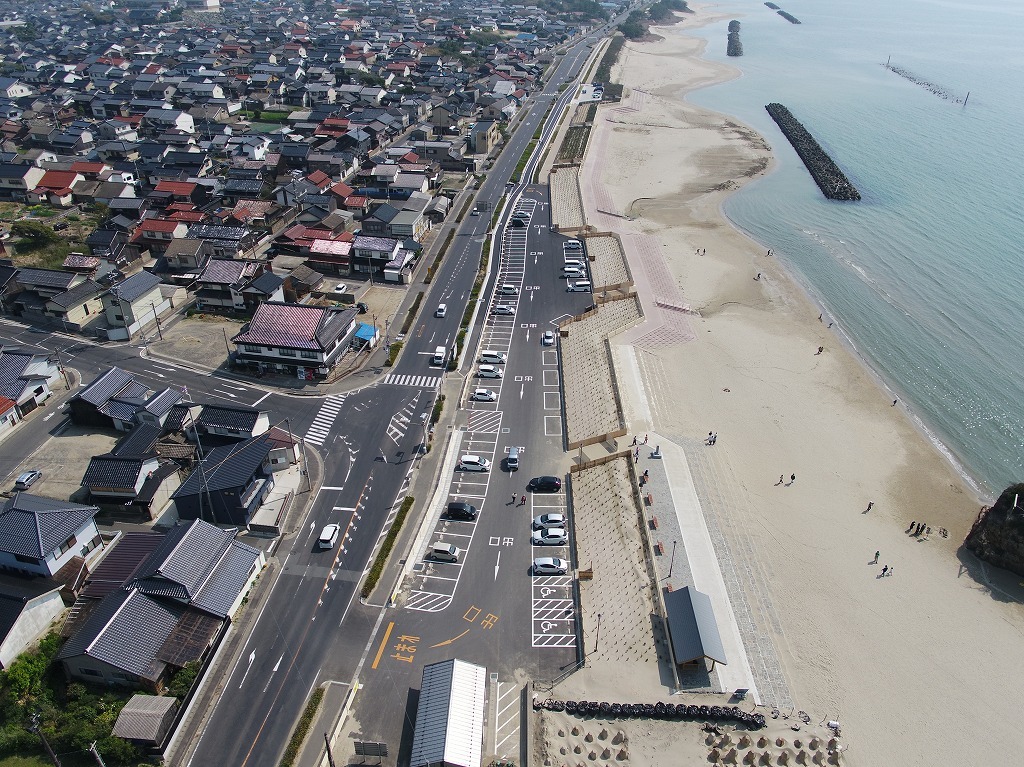

護岸整備状況写真(令和5年4月)

植栽帯約200mができました。(1工区植栽帯完成)

稲佐の浜第1駐車場が広くなりました。(25台⇒95台(第1・2駐車場))

1工区が完成しました。

護岸整備状況平面図(令和5年4月)

2工区の整備状況

整備の進捗状況(2工区)

護岸整備状況 平面図

護岸整備状況(令和6年7月)

護岸整備状況写真(令和6年7月)

2工区の護岸ブロック約60mができました。

護岸整備状況平面図(令和6年7月)

護岸整備状況(令和7年6月)

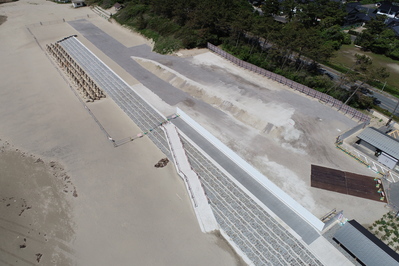

護岸整備状況写真(令和7年6月)

2工区の護岸ブロック約54mができました。(約114m完成)

護岸整備状況平面図(令和6年7月)

護岸整備状況(令和8年11月)

護岸整備状況写真(令和7年6月)

2工区の護岸ブロック約94mができました。(2工区の護岸ブロック整備が完了しました)

護岸整備状況平面図(令和6年7月)

かわら版

かわら版を発行しました。以下からダウンロードできます。

・かわら版9号【令和8年11月】

令和8年11月18日の神迎神事の立入禁止区域のお知らせ

令和8年11月18日(水)夕刻に、大社漁港海岸(稲佐の浜)において、出雲大社による「神迎神事」が執り行われます。

現在、稲佐の浜では護岸を整備する工事を実施していることから、工事区域内の安全確保及び事故防止のため、かわら版9号裏面に示す範囲を令和8年11月18日~令和8年11月25日までの期間を立入禁止区域とします。

神迎神事を観覧のため稲佐の浜にお越しの皆様には、ご不便をおかけしますが、立入禁止区域への立入りはご遠慮いただきますよう、ご理解とご協力をお願いいたします。

なお、神事終了後の稲佐の浜から出雲大社までの供奉(おとも)の移動経路につきましては、出雲市観光課またはしまね観光ナビ等のホームページをご参照ください。

お問い合わせ先

東部農林水産振興センター

・東部農林水産振興センター
〒690-0011 島根県松江市東津田町1741-1 TEL:0852-32-5638
・安来農業部
〒692-0025 島根県安来市穂日島町303   TEL:0854-22-2341
・東部家畜衛生部(松江)
〒699-0109 島根県松江市東出雲町錦浜474-2 TEL:0852-52-5230
・東部家畜衛生部(出雲)
〒699-0822 島根県出雲市神西沖町918-4 TEL:0853-43-7900
・雲南事務所
〒699-1396 島根県雲南市木次町里方531-1 TEL:0854-42-9530
・出雲事務所
〒693-8511 島根県出雲市大津町1139 TEL:0853-30-5578
