桐の木川河川改修事業



事業年度:平成22年度〜平成30年代前半(予定)



概算工費:約10億円

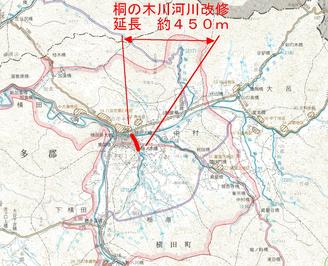

事業区間:斐伊川合流点から中山橋まで(延長約450m)

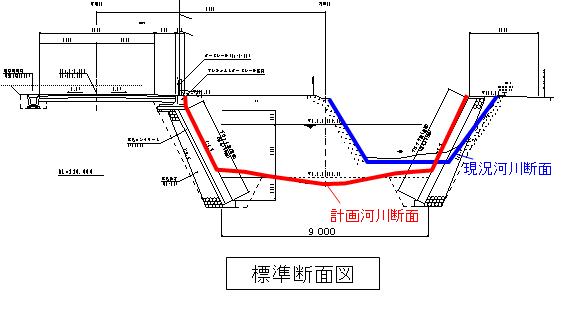

事業概要:掘削工450m、護岸工450m、橋梁架替2橋、落差工1基、堰改築2基

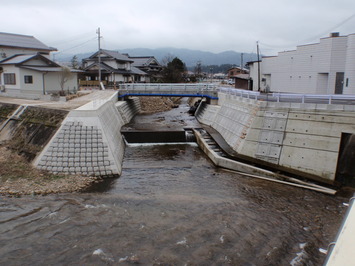

進捗状況:平成27年3月に町道橋桐木一号橋(起点付近)が完成



事業紹介:桐の木川は、仁多郡奥出雲町横田の中心部より北方へ約3.5kmに位置する

 山地帯を源とし、上流から中谷川、大木谷川、大谷川、稲田川等の支川と合流し

 ながら、横田中心部の東側を貫流し、1級河川斐伊川に注ぐ流域面積6.2km2、

 流路延長4.1kmの河川です。

 桐の木川は現況河道の流下能力が極端に低く、特に下流域は横田の中心部を

 貫流し家屋が密集しており、氾濫被害が多大になる恐れがあることから、この

 市街地区間(延長約450m)において河川改修を進めることとしました。平成21

 年度の計画検討・河川設計を経て平成22年度から予算化、一部の調査設計や

 用地買収を行い、平成24年度から起点付近の橋梁工事に着手しました。

 今後も起点付近の橋梁工事や落差工工事を進捗させるとともに、上流の用地買

 収を進め、少しでも早い治水安全度の確保を目指します。
